ESS 관련주·데이터센터 ESS 총정리 — AI 데이터센터가 배터리를 사는 이유, 미국 2026년 24GW 계획과 LFP·화재·국내 공시 지도 (AI 전력 인프라 ⑥)
2026년 10월 1일, LG에너지솔루션이 2024년 5월에 낸 공시 하나를 고쳐 냈습니다. 한화큐셀 미국법인에 4.8GWh 규모의 ESS(에너지저장장치) 배터리를 공급하는 계약입니다. 맺을 때는 금액 칸이 비어 있었습니다. 공급이 끝난 날에야 숫자가 채워졌습니다. 1조 2,813억 원. 계약 기간 동안 실제로 판 달러 매출을 모두 더해 2026년 10월 1일 환율로 바꾼 값입니다.
그 공시 아래에는 기록이 하나 더 붙어 있습니다. 2024년 2월 「한화에너지에 1조4천억원 규모 에너지저장장치 공급 예정」이라는 보도가 나와 거래소가 조회공시를 요구했고, 이 계약 공시가 그 확정 답변을 갈음한다는 내용입니다.
ESS 관련주는 이런 장사입니다. 소문은 계약보다 먼저 오고, 숫자는 납품이 끝나야 찍힙니다.
AI 전력 인프라
③편(가스터빈)과
⑤편(원전)이 데이터센터가 전기를 만들거나 사 오는 이야기였다면, 이번 편은 전기를 담아 두는 이야기입니다. AI 데이터센터가 왜 배터리를 사는지, 미국에 배터리가 얼마나 깔리는지, ESS에서 LFP가 왜 대세가 됐고 화재는 어떻게 봐야 하는지, 그리고 국내 회사 가운데 공시에 숫자가 찍힌 곳은 어디인지를 차례로 짚습니다. 배터리 3사의 분기 실적과 PER은 ESS 배터리 3사 PER 편에 따로 정리해 두었습니다.
데이터센터 ESS 수요 — AI가 사는 건 전기의 양보다 '모양'
데이터센터가 전기를 많이 먹는다는 이야기는 ①편부터 지겹도록 했습니다. ESS가 끼어드는 이유는 조금 다릅니다. 양보다 모양이 문제입니다.
엔비디아는 2025년 7월 기술 블로그에 이렇게 썼습니다. 「AI 학습에서는 GPU 수천 개가 박자를 맞춰 같은 계산을 한다. 이 동기화가 전력망 수준의 전력 출렁임을 만든다.」
운동장 관중석을 떠올려 보시면 됩니다. 만 명이 제각각 앉았다 일어나면 스탠드는 꿈쩍도 안 합니다. 그런데 만 명이 구령에 맞춰 동시에 제자리뛰기를 하면 이야기가 달라집니다. GPU는 구령을 아주 잘 듣는 관중입니다.
엔비디아가 내놓은 처방 가운데 하나가 랙 전원장치 안에 작은 저장장치를 넣는 것이었습니다. GB300 NVL72의 전원장치에 GPU 하나당 65줄(J)의 에너지를 담는 축전기를 채웠고, 학습 시험에서 전력망이 보는 최대 수요가 30% 줄었다고 밝혔습니다. 배터리가 아니라 축전기(커패시터)라 아주 짧은 출렁임을 다듬는 용도지만, 원리는 ESS와 같습니다. 많이 쓸 때 꺼내고, 덜 쓸 때 채운다.
반대 방향의 출렁임도 있습니다. 북미전력신뢰도공사(NERC)가 2025년 1월 낸 사고 검토 보고서를 보면, 2024년 7월 10일 저녁 미국 동부 전력망에서 230kV 송전선의 피뢰기가 고장 나 자동 재투입이 되풀이되며 전압이 여러 번 흔들렸습니다. 그러자 약 1,500MW의 부하가 한꺼번에 전력망에서 떨어져 나갔습니다. 떨어져 나간 쪽은 데이터센터들이었고, 이들은 무정전전원장치(UPS) 같은 자체 백업 전원으로 넘어갔습니다. 우리나라 대형 원전 한 기(1.4GW급)보다 큰 손님이 한순간에 가게를 나간 셈입니다.
데이터센터와 전력망은 서로를 흔듭니다. 데이터센터는 전력망으로 출렁임을 보내고, 전력망은 데이터센터로 전압 흔들림을 보냅니다. ESS는 그 사이에 끼워 넣는 완충재입니다.

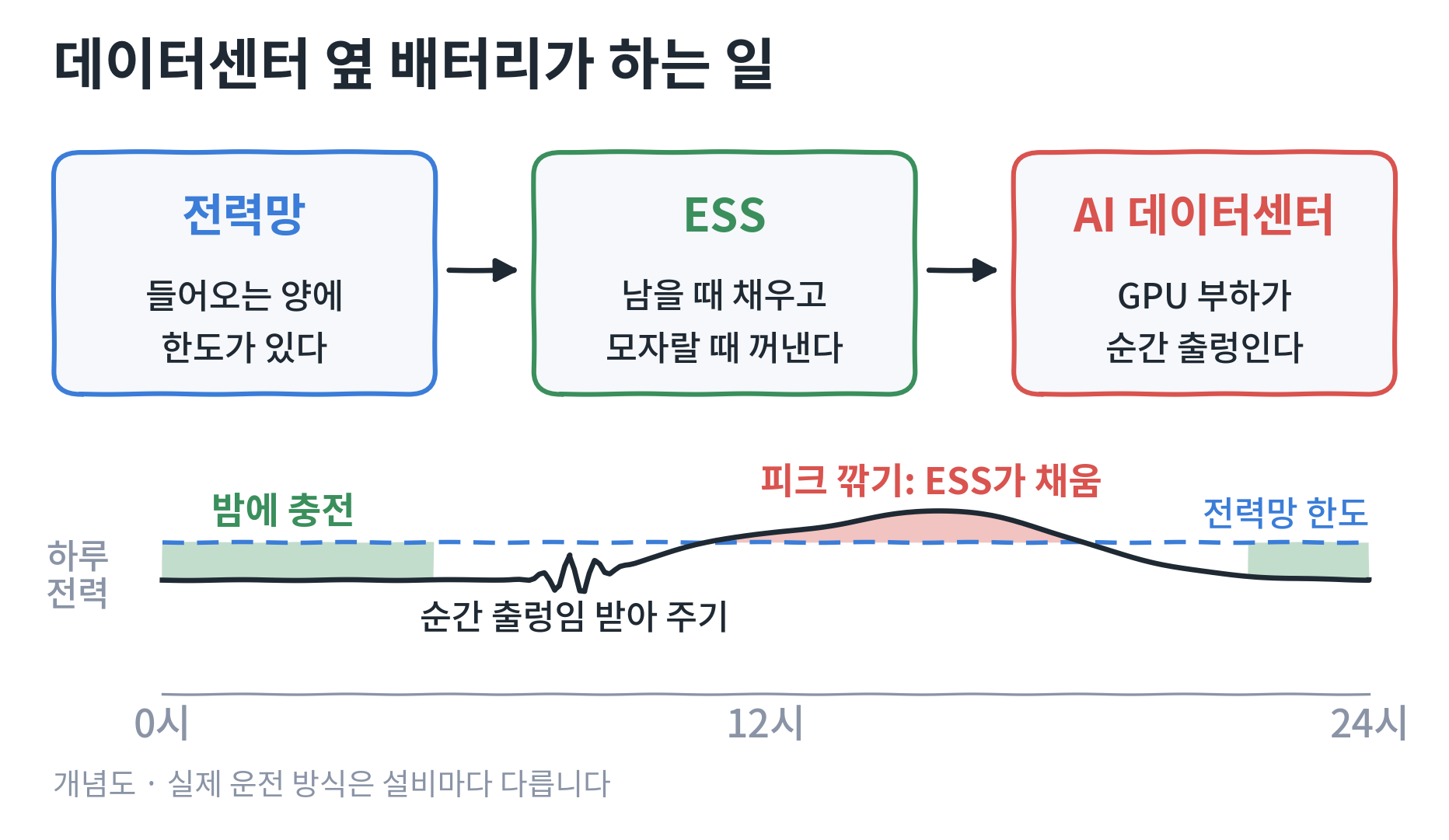

데이터센터 ESS가 하는 일 — 심야전기 보일러, 그리고 전력망 줄서기 대신
완충재 말고도 데이터센터 옆 배터리가 맡는 일은 더 있습니다.
피크 깎기는 심야전기 보일러와 같습니다. 요금이 싼 밤에 물을 데워 두었다가 낮에 꺼내 쓰던 그 보일러입니다. ESS도 전기가 남거나 쌀 때 채워 두었다가, 다들 전기를 많이 쓰는 시간에 꺼냅니다. 국내에서도 이미 하는 장사입니다. SK이터닉스는 2026년 반기보고서에서 경부하 시간대에 충전하고 최대부하 시간대에 방전하는 방식으로 약 30개 고객사에 794MWh 규모의 ESS를 운영 중이라고 밝혔습니다.
재생에너지와 짝을 짓는 일도 같은 원리입니다. LG에너지솔루션의 미국 ESS 자회사인 LG에너지솔루션 버테크는 2026년 5월 27일 미국 미시간주 전력회사 DTE에너지와 8개 프로젝트, 1.5GW·6GWh 규모의 배터리 공급 계약을 맺었다고 발표했습니다. 발표문이 밝힌 쓰임새는 「발전량이 남을 때 저장했다가 피크 시간 수요에 맞춰 내보낸다」입니다. 같은 발표문에 데이터센터 이야기가 한 줄 들어 있습니다. DTE가 승인받은 오라클 데이터센터(미시간주 살린 타운십) 계약에서 오라클이 비용을 대는 배터리 저장장치만으로 미시간주 2030년 청정에너지 기준 가운데 DTE가 채워야 할 배터리 저장 몫이 충족된다는 내용입니다.
전력망 줄서기 대신이라는 쓰임새도 생겼습니다. LG에너지솔루션은 2026년 2분기 실적설명회에서 「AI 프로젝트 투자가 시급한 빅테크 업체들을 중심으로 기존 망에 연결하기보다 자체 전력 인프라를 직접 구축하고자 하는 이른바 Behind-the-meter 수요도 늘어나고 있는 추세」라고 말했습니다. 비하인드 더 미터(BTM)는 말 그대로 계량기 안쪽입니다. 전력망에 연결해 달라고 번호표를 뽑고 기다리다 입주가 밀리니, 단지 안에 발전기와 배터리부터 들여놓는 겁니다.
③편의 가스터빈이 그 발전기 쪽 이야기였습니다.
비상용으로 사 두고 평소엔 일을 시키기도 합니다. 구글은 벨기에 생기슬랭 데이터센터에 2.75MW·5.5MWh 배터리를 들여 디젤 발전기가 맡던 백업의 일부를 넘겼습니다. 운영을 맡은 센트리카의 2022년 4월 발표를 보면 이 배터리는 정전이 없는 평소에 놀지 않고 벨기에 전력망의 주파수를 맞추는 일에 참여합니다. 비상금 통장이 평소엔 이자를 버는 구조입니다 ㅎㅎ
하나 짚어 둡니다. 데이터센터 안에 원래 있던 UPS도 배터리입니다. 다만 UPS는 정전 순간 서버가 꺼지지 않게 버티는 장치이고, ESS는 전기를 시간 단위로 옮겨 쓰는 장치입니다. 같은 배터리라도 맡은 시간의 길이가 다릅니다.
ESS 관련주 미국 — 2025년 15GW가 깔렸고, 2026년 계획은 24GW

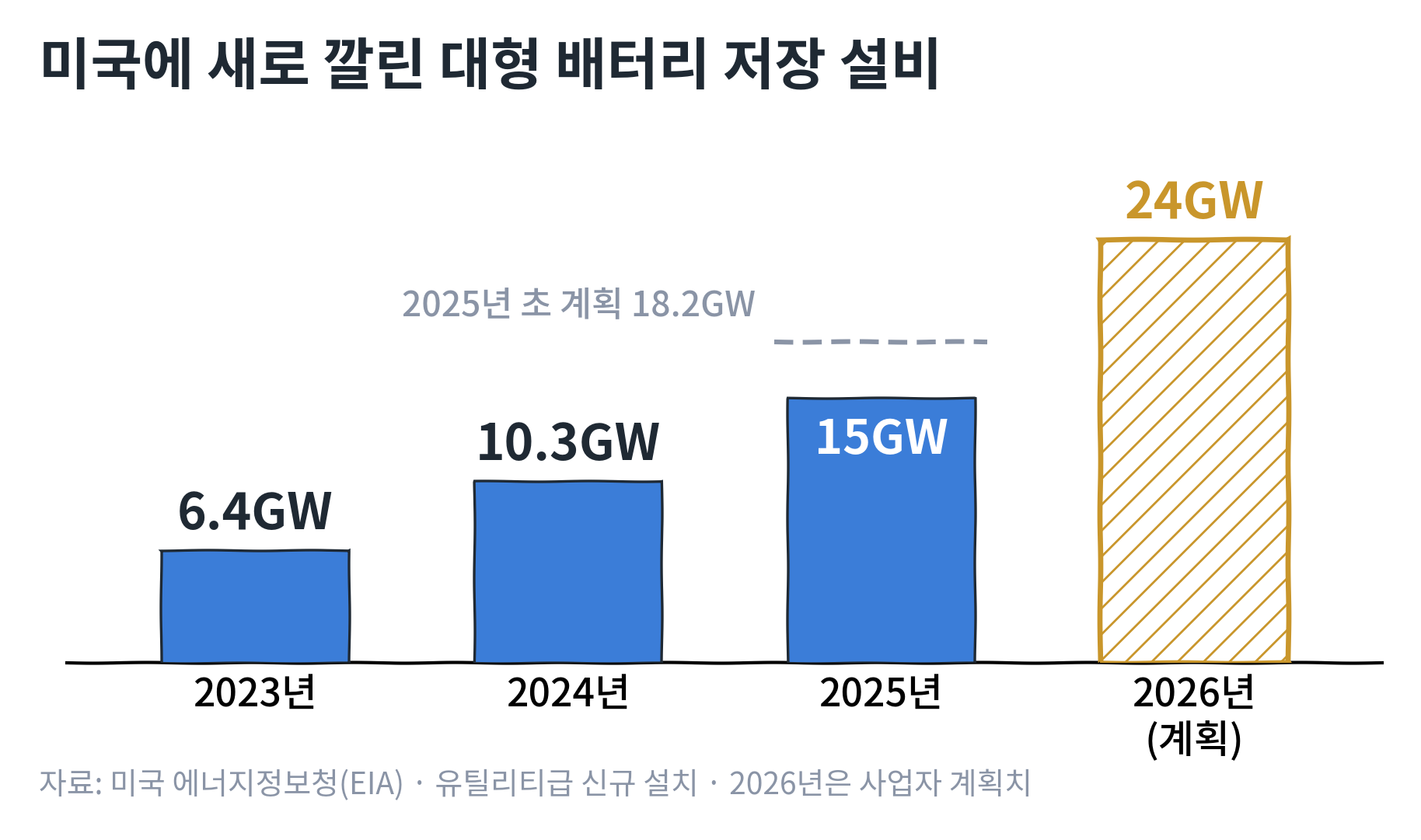

ESS 관련주를 검색하면 「미국」이 꼬리말로 붙습니다. 이유가 숫자에 있습니다. 미국 에너지정보청(EIA) 집계로 미국에 새로 깔린 대형(유틸리티급) 배터리 저장 설비는 2023년 6.4GW, 2024년 10.3GW, 2025년 15GW로 늘었고, EIA는 2024년과 2025년을 모두 기록이라고 밝혔습니다. 2023년 말 미국의 배터리 저장 용량이 모두 15.5GW였으니, 2025년 한 해에 깔린 양이 2023년 말까지 쌓인 양과 맞먹습니다.
2026년에는 사업자들이 24GW를 더 깔겠다고 신고했습니다. 이 가운데 텍사스가 12.9GW(53%)로 절반을 넘고, 캘리포니아(3.4GW)와 애리조나(3.2GW)가 뒤를 잇습니다. 2026년 미국에 새로 들어설 발전·저장 설비 계획 86GW 가운데 배터리가 28%입니다.
다만 계획은 계획입니다. EIA는 2025년 2월에 그해 18.2GW가 깔릴 것으로 봤는데, 실제로는 15GW였습니다. 계획의 8할쯤이 현실이 됐으니, 2026년의 24GW도 그런 눈으로 보시면 됩니다.
단위도 하나 정리하겠습니다. GW는 한 번에 내보낼 수 있는 힘, GWh는 담아 둔 양입니다. 수도꼭지 굵기와 물탱크 크기의 차이쯤으로 보시면 됩니다. DTE 계약의 1.5GW·6GWh는 「굵기 1.5, 크기 6」이라, 꽉 채워 두면 최대 출력으로 약 4시간을 내보낸다는 뜻입니다.
미국 상장사 가운데 ESS 숫자를 분기마다 내놓는 큰 회사가 테슬라입니다. 테슬라의 에너지저장 제품 배치량은 2023년 14.7GWh, 2024년 31.4GWh, 2025년 46.7GWh로 늘었습니다(테슬라 2025년 4분기 실적 자료). 전기차 회사로 알려진 곳이 배터리 창고 장사로도 크게 큰 겁니다.
한국 배터리 3사가 이 시장에 기대는 이유도 미국 법에 있습니다. 2025년 7월 4일 제정된 미국 법(OBBBA)의 「금지외국기관(PFE)」 규정은 중국 등과 얽힌 사업자·제조사가 투자세액공제(48E) 같은 핵심 세제 혜택을 받지 못하게 했고, 저장장치에는 풍력·태양광 같은 세액공제 일몰을 두지 않았습니다(미국 법률사무소 폴리호그 정리). LG에너지솔루션이 실적설명회에서 「북미 BTM ESS는 Non-PFE 배터리를 요구」한다고 말한 것이 이 대목입니다. 중국산 셀이 강한 시장에서, 미국 안에 공장을 가진 한국 회사에 자리가 생겼습니다.
그래서 3사는 미국 공장을 ESS로 돌리고 있습니다. LG에너지솔루션은 미시간 홀랜드 공장에서 2025년 6월 ESS 배터리 생산을 시작했고, 애리조나 ESS 법인에 11억 7,300만 달러 출자를 약정해 2026년 6월 말까지 1억 9,800만 달러를 넣었습니다(반기보고서). 2026년 말까지 북미 ESS 생산능력 50GWh 이상이 목표입니다. 삼성SDI는 스텔란티스와 함께 지은 인디애나 공장(스타플러스에너지) 라인을 LFP ESS용으로 바꿔 2026년 4분기 가동에 들어가고, 이 공장의 현지 생산능력을 연간 약 30GWh까지 늘릴 계획이라고 실적설명회에서 설명한 것으로 보도됐습니다. SK온은 조지아 공장의 전기차 배터리 라인 일부를 ESS로 돌린다고 2025년 9월 발표했습니다.
LFP ESS가 대세인 이유 — 이사 갈 일 없는 배터리의 가마솥 선택
ESS 배터리 이야기에는 늘 LFP(리튬인산철)가 따라붙습니다. 국제에너지기구(IEA)는 2024년 배터리 보고서에서 2023년 새로 깔린 배터리 저장장치의 80%가 LFP였다고 집계했습니다. 같은 해 전기차에서는 40%였습니다.
IEA가 꼽은 LFP의 성격은 이렇습니다.
| 비교 | 삼원계(NCM·NCA) | LFP(리튬인산철) |
|---|---|---|
| 에너지 밀도 | 높다 | 낮다 |
| 값 | 비싼 편 | 싼 편 |
| 주요 재료 | 니켈·코발트 | 철·인산(니켈·코발트 없음) |
| 불이 붙는 성질 | 상대적으로 높다 | 더 낮다 |
| 수명 | 짧은 편 | 더 길다 |
IEA 설명을 바탕으로 정리. 정확한 수치는 제품마다 다릅니다.
LFP는 가마솥입니다. 무겁고 둔하지만 오래 가고, 니켈·코발트 대신 철을 쓰니 쌉니다. 전기차 배터리는 등에 지고 달려야 하니 같은 무게에 많이 담는 삼원계가 유리합니다. 그런데 ESS는 한 번 자리를 잡으면 평생 이사 갈 일이 없습니다. 부뚜막에 걸어 둘 솥이라면 무게보다 수명과 값을 봅니다. ESS 배터리는 다이어트할 이유가 없는 셈입니다 ㅎㅎ
값도 많이 내려왔습니다. IEA 집계로 리튬이온 배터리 값은 2010년 kWh당 1,400달러에서 2023년 140달러 밑으로 90% 떨어졌습니다. 담아 두는 그릇값이 싸지자, 낮에 남는 태양광 전기를 밤까지 들고 가는 장사가 셈이 맞기 시작했습니다.
문제는 LFP가 원래 중국의 안방이었다는 점입니다. 한국 3사는 삼원계에 강했습니다. 그래서 2026년 3사가 하는 일은 「미국에서, LFP로」입니다. LG에너지솔루션은 홀랜드에서 LFP ESS 배터리를 만들고 있고, 삼성SDI는 미국에서 각형 LFP 양산을 준비하면서 울산에도 「ESS용 LFP」 등 차세대 배터리 양산에 2040년까지 약 16조 원을 투자하겠다고 2026년 7월 공시했습니다. SK온은 LFP 파우치 배터리로 미국 ESS 시장에 들어갔습니다.
LFP ESS 화재 — 덜 타는 것과 안 타는 것은 다르다
자동완성에 「LFP ESS 화재」가 붙는 데는 이유가 있습니다. 한국은 ESS 화재를 한꺼번에, 크게 겪은 나라입니다.
산업통상자원부가 2019년 6월 11일 발표한 민관합동 조사 결과로는 2017년 8월 전북 고창을 시작으로 ESS 화재가 23건 났습니다. 23건 가운데 14건이 충전을 마치고 쉬던 중에 났고, 6건은 충·방전 중, 3건은 설치·시공 중이었습니다. 조사위원회가 꼽은 원인은 네 가지였습니다. 전기적 충격에 대한 배터리 보호시스템 미흡, 온도·습도·먼지 같은 운영환경 관리 미흡, 설치 부주의, 그리고 배터리·PCS(전력변환장치)를 하나로 묶어 지키는 통합제어·보호체계 미흡입니다. 일부 셀에서 제조 결함이 나왔지만, 그 결함을 흉내 낸 시험에서는 불이 나지 않았다고 했습니다. 다만 결함 있는 배터리를 가혹한 조건에서 오래 쓰면 위험 요소가 될 수 있다는 단서를 달았습니다.
화재는 그 뒤에도 이어졌습니다. 2020년 2월 2차 조사단은 2019년 8~10월에 난 화재 5건(충남 예산·강원 평창·경북 군위·경남 하동·경남 김해)을 조사해, 하동을 뺀 4건에서 「배터리 이상」을 화재 원인으로 추정했습니다. 공동단장은 「배터리 이상으로 화재가 났다라고 볼 수는 없고, 배터리 이상이 추정된다」고 선을 그었습니다. 조사단은 거의 95% 이상의 높은 충전율 운영이 배터리 이상과 겹쳐 불이 난 것으로 추정했습니다. 정부는 새로 짓는 ESS의 충전율을 옥내 80%, 옥외 90% 이하로 묶고 기존 설비에도 같은 수준을 권고했습니다.
배터리 화재가 무서운 건 연탄 같아서입니다. 셀 하나가 스스로 열을 내며 걷잡을 수 없이 달아오르는 것을 열폭주라 하는데, 연탄 한 장에 붙은 불이 옆 장으로 옮겨 붙듯 그 열이 옆 셀로 번지면 불이 커집니다.
데이터센터와 직접 닿는 사건도 있었습니다. 2025년 9월 26일 저녁 대전 국가정보자원관리원에서 무정전전원장치(UPS) 배터리를 지하로 옮기던 작업 중 전원을 끊은 배터리 1개에서 불이 났고, 불의 영향으로 항온항습기가 제대로 돌지 않자 대전 본원의 업무 시스템 647개를 선제적으로 멈춰야 했습니다(행정안전부 중앙재난안전대책본부 브리핑). ESS가 아니라 UPS였지만, 데이터센터 한가운데 놓인 배터리가 어떤 위험을 품고 있는지 보여 준 사건이었습니다.
나흘 뒤인 9월 30일 산업통상자원부는 「에너지저장장치에 사용되는 배터리의 특성으로 열폭주 현상을 완전히 막기 어려운 측면이 있으나」 안전기준에 따른 사용전 검사·정기검사로 관리하고 있다고 정리했습니다. 그러면서 국내 배터리 업계에 「화재위험이 적은 리튬인산철(LFP) 배터리 국내 양산 체제」를 주문했습니다. 전력거래소는 ESS 입찰에서 화재안전기준 준수를 의무로 걸고 화재·설비 안정성을 평가 항목에 넣고 있다고 밝혔습니다.
여기까지가 정부 발표 범위입니다. 정리하면 LFP는 덜 타는 화학이지, 안 타는 화학이 아닙니다. 2019년 1차 조사가 지목한 것은 보호·운영·설치·통합관리 같은 시스템 쪽이었고, 2020년 2차 조사는 배터리 이상과 높은 충전율이 겹친 것을 봤습니다. 어느 쪽이든 셀 하나만 바꿔서 끝나는 문제는 아니었습니다. 그래서 ESS 관련주 지도에는 셀 회사 말고도 냉각·소화·전력변환 회사가 함께 올라갑니다.
국내 ESS 시장도 다시 열렸습니다. 산업부와 전력거래소는 2025년 전국 단위로 처음 연 제1차 중앙계약시장에서 전남 7곳·제주 1곳, 563MW의 ESS 구축 사업을 확정했고(11차 전력수급기본계획 목표는 2029년까지 2.22GW), 기후에너지환경부는 2026년 9월 22일 육지 1,100MW·제주 80MW, 모두 1,180MW 규모의 2026년 입찰을 공고했습니다.
ESS 관련주 대장주 배터리 3사 — 공시에 찍힌 숫자
ESS 관련주의 중심은 셀을 만드는 LG에너지솔루션(373220), 삼성SDI(006400), SK온(SK이노베이션 096770의 자회사)입니다. ESS와 관련해 공시나 회사 발표로 확인되는 계약을 모았습니다. 공시에 용도가 나오지 않는 계약은 따로 표시했습니다.
| 회사 | 무엇 | 숫자 | 확인 근거 |
|---|---|---|---|
| LG에너지솔루션 | 한화큐셀 미국법인 ESS 배터리 약 4.8GWh (2024.5~2026.10) | 실제 매출 합계 1조 2,813억 원 | 정정 공시 2026.10.1 |
| LG에너지솔루션 | 「LFP 배터리 공급계약」 2027.8~2030.7, 7년까지 연장 옵션 | 5조 9,442억 원(2024년 매출의 23.2%) | 공시 2025.7.30, 상대 비공개·용도 미기재 |
| LG에너지솔루션 버테크 | DTE에너지 8개 프로젝트 1.5GW·6GWh, 2년간 | 금액 비공개 | 회사 발표 2026.5.27 |
| 삼성SDI | 넥스트에라 에너지 ESS 배터리(여러 프로젝트 중 계약한 건) | 4,374억 원(3억 100만 달러) | 자율공시 2025.3.14 |
| 삼성SDI | 미국 법인 「배터리 공급계약」(용도 미기재) | 금액·상대·기간 비공개(2030년 1월까지) | 공시 2026.1.30 |
| SK온 | 플랫아이언 에너지 개발, 1GWh 계약에 우선협상권을 더해 2026년부터 4년간 최대 7.2GWh(LFP) | 금액 비공개 | 회사 발표 2025.9 |
표에 빈칸이 많습니다. 빠뜨린 게 아니라 공시가 그렇습니다. LG에너지솔루션의 한화큐셀·LFP 계약과 삼성SDI 미국 법인 계약은 모두 경영상 비밀을 이유로 상대나 금액을 몇 년씩 유보했고, 한화큐셀 건처럼 공급이 끝나야 숫자가 나오기도 합니다.
빈칸 옆에 찍힌 숫자도 있습니다. LG에너지솔루션은 2026년 2분기 실적설명회에서 ESS 매출이 1년 전보다 4배 넘게 늘어 회사 전체 매출의 20% 후반대까지 올라왔다고 했습니다. 같은 자리에서 상반기에 「최종 고객사가 하이퍼스케일러인 AI 데이터센터향 프로젝트를 포함하여」 3조 원 이상을 새로 수주했다고도 밝혔습니다. 삼성SDI는 2026년 2분기 영업이익 2,038억 원으로 7개 분기 만에 흑자로 돌아섰는데, 회사가 꼽은 상반기 실적 회복의 이유가 AI 데이터센터용 대형 ESS·UPS·BBU(서버용 배터리) 수요였습니다. SK온은 반기보고서에 「AI Data Center용 ESS System 개발」을 연구과제로 올렸고, 미국 법인의 ESS 공급계약 두 건에 대해 이행보증(한도 1억 9,700만 달러·4,400만 달러)을 서 주고 있다고 밝혔습니다.
3사가 ESS로 몸을 돌리는 배경에는 전기차 쪽 사정도 있습니다. LG에너지솔루션은 2025년 12월 포드가 통보한 전기차 배터리 계약 해지(9조 6,031억 원)를 공시했는데, 사유가 「정책 환경과 전기차 수요 전망 변화」였습니다. 전기차용으로 지은 미국 공장의 빈자리를 ESS가 메우는 구도입니다.
데이터센터 ESS 관련주 기사 읽는 법 — 오라클은 손님, 계산대는 DTE
「데이터센터 ESS 관련주」를 찾는 분들이 가장 헷갈리는 대목이 여기입니다. 데이터센터 이름이 들어간 ESS 기사는 많은데, 공시와 맞춰 보면 결이 다른 경우가 꽤 됩니다.
2025년 11월 6일 「LG에너지솔루션, 오라클에 ESS 배터리 공급한다」는 기사가 나오자 LG에너지솔루션은 같은 날 해명 공시를 냈습니다. 「해당 기사에 언급된 오라클과 당사는 직접적인 공급계약 관계에 있지 않습니다.」 반년 뒤인 2026년 5월 버테크의 DTE 계약 발표문에 오라클 데이터센터 이야기가 한 줄 나오는데, 계약 상대는 오라클이 아니라 전력회사 DTE였습니다. 그 한 줄도 오라클이 비용을 대는 배터리가 이번 8개 프로젝트에 들어가는지까지는 말하지 않습니다. 이름값은 손님이 하고, 계산은 계산대에서 하는 구조입니다 ^^;
그 DTE 계약의 금액도 회사는 밝히지 않았습니다. 그런데 국내외 기사에는 「6억 달러(약 2조 4,000억 원)」와 「18억 달러」가 함께 돌았습니다. 6억 달러를 원화로 바꾸면 1조 원이 안 되니, 앞의 숫자는 기사 안에서부터 서로 맞지 않습니다. DART에는 이 계약의 공급계약 공시가 없고, 계약 주체는 미국 자회사(버테크)입니다.
비슷한 해명은 더 있습니다.
- 마이크로소프트: 2025년 12월 「LG 'AI 원팀', MS 데이터센터 뚫었다. - 냉난방공조·ESS 등 兆단위 공급 합의」 보도에 LG에너지솔루션은 데이터센터 관련 사업협력은 추진하고 있지만 「구체적인 확정계약이 체결된 바는 없습니다」라고 부인 공시를 냈습니다.
- ESS 10조 수주: 2025년 4월 보도에 대해 LG에너지솔루션은 미확정 해명을 이어 오고 있습니다. 2026년 8월 12일 재공시에서도 「상당 수의 공급계약이 당사의 종속회사를 통해 체결된 바 있으며」 유럽·일본 등에서 추가 공급을 논의 중이라고 했고, 다음 재공시 예정일은 2027년 2월 11일입니다.
- 삼성SDI 3조 원: 2025년 11월 「3조원 규모의 배터리 공급 보도」에 대한 조회공시에 「논의를 진행 중」이라고 답했고, 2026년 1월 30일 미국 법인의 배터리 공급계약 체결을 공시하면서 금액·상대·기간은 2030년 1월 1일까지 비공개로 돌렸습니다.
ESS 계약은 중간에 끼는 사람이 많은 장사입니다. 데이터센터 운영사, 전력회사, 발전사업자, 시스템통합(SI) 회사, 셀 회사의 해외 자회사가 줄줄이 섭니다. 기사에는 맨 앞의 손님 이름이 나오고, 공시에는 실제 계산대 이름이 찍힙니다. 데이터센터 ESS 뉴스를 보시면 「계약서에 누구 이름이 찍혔나」부터 확인해 보시면 됩니다.
ESS 관련주 소재·부품 지도 — LFP 양극재, PCS, 외함, 냉각
ESS 한 대는 셀만으로 서지 않습니다. 셀을 모은 모듈·랙, 이를 담는 컨테이너(외함), 배터리 상태를 지키는 BMS, 열을 빼는 냉각장치, 직류와 교류를 바꿔 주는 PCS(전력변환장치), 전체를 운영하는 EMS가 붙고, 이를 현장에 짓는 SI·EPC 회사가 있습니다. 공시와 정기보고서로 ESS 사업이 확인되는 곳만 모았습니다.
| 자리 | 회사 | 확인한 내용 | 날짜·금액 |
|---|---|---|---|
| LFP 양극재 | 엘앤에프 (066970) | 삼성SDI에 3년간 「ESS 용 LFP 양극재」 공급, 2029년 말까지 | 2026.3 1조 6,067억 원(2024년 매출의 84.23%) |
| LFP 양극재 | 엘앤에프 | SK온에 LFP 양극재 공급(용도 미기재), 2028년 말까지 | 2026.9 1,617억 원 |
| LFP 양극재 | 포스코퓨처엠 (003670) | SK온에 LFP 양극재 공급(용도 미기재), 2027~2029년 | 2026.9 1조 742억 원(2025년 매출의 36.6%) |
| ESS 장비·PCS | 서진시스템 (178320) | ㈜에이스엔지니어링을 거쳐 해외 고객에 ESS 장비, 「ESS 및 데이터센터용 PCS」 공급 | 2025.4~2026.7 공시 9건, 단순 합계 약 1조 1,692억 원 |
| 냉각 | 한중엔시에스 (107640) | ESS용 수냉식 냉각시스템, 2026년 상반기 매출의 96.87% | 2025.11 영천 ESS 부품 공장 190억 원 투자, 2026.9 미국 인디애나 법인 ESS 부품 설비 345억 원 취득 결정 |
| PCS·SI | 효성중공업 (298040) | 4.2MW급 PCS 양산, 전력거래소 장주기 BESS 총 500MW 규모 수주(회사 기재) | 2026년 1분기 호주 1,425억 원 ESS 첫 수주 |
| SI·EPC | LS ELECTRIC (010120) | ESS 시스템 구축 EPC, 미국 자회사 LS Energy Solutions(ESS 전력 솔루션) | 2024.1 영국 ESS EPC·운영 1,500억 원 |
| 운영(피크 절감) | SK이터닉스 (475150) | 산업용 고객 대상 ESS 운영 약 30곳·794MWh | 2026년 반기보고서 |
표를 읽을 때 붙여 둘 말이 있습니다.
엘앤에프의 삼성SDI 계약은 공시에 「ESS 용」이라고 박혀 있습니다. SK온과 맺은 엘앤에프·포스코퓨처엠의 LFP 양극재 계약은 공시에 용도가 없습니다. SK온이 2025년 9월 발표한 LFP 배터리 사업이 미국 ESS(플랫아이언)였으니 연결해 볼 수는 있지만, 공시가 말한 것은 「LFP 양극재」까지입니다.
서진시스템은 「ESS 및 데이터센터용 PCS」라는 표현이 공시에 직접 나옵니다. 다만 ESS 장비가 회사 매출에서 차지하는 몫은 2024년 52.4%, 2025년 37.3%, 2026년 상반기 29.9%로 줄었고, 2026년 상반기에는 제품별로 반도체장비(44.7%)가 가장 큰 사업이 됐습니다. ESS 관련주로 불려도 매출은 다른 데서 더 나올 수 있습니다. 회사는 2026년 9월 30일 베트남 법인의 생활가전·공작기계·중공업·휠 사업(2025년 매출 약 942억 원)을 접고 「ESS·반도체 장비·SOFC·데이터센터 등 핵심 사업」으로 설비와 인력을 돌리겠다고 공시했습니다.
LS ELECTRIC은 2025~2026년 미국 빅테크·하이퍼스케일 데이터센터 전력설비 공급계약을 여러 건 공시했는데, 공시 내용은 변압기·수배전반 같은 전력기기와 배전시스템 공급입니다. ESS 계약이 아니라 데이터센터 전력설비 계약이라 AI 전력 인프라 ①편 쪽 이야기에 가깝습니다. 회사가 밝힌 2025년 데이터센터 관련 매출은 약 5,468억 원입니다.
자동완성에 함께 뜨는 에코프로는 어떨까요. 에코프로비엠의 2026년 반기보고서를 보면 주력은 니켈 함량 80% 이상의 하이니켈 양극재이고, ESS는 여러 적용처 가운데 하나로 나옵니다. LFP는 연구개발 과제와 현대차·기아와의 제조 공법 협력 단계로 나와 있고, 2025~2026년 공시 목록에서 ESS용 LFP 공급계약은 찾지 못했습니다.
ESS 관련주 리스크 — 비공개 계약, 고객 집중, 그리고 정책
- 비공개 계약: LG에너지솔루션의 5조 9,442억 원 LFP 계약은 상대가 2030년 7월까지 비공개이고 용도는 공시에 없습니다. 삼성SDI 미국 법인 계약은 금액·상대·기간이 2030년 1월까지 공시에 없습니다. 두 공시 모두 투자자에게 「계약의 변동·해지 가능성」을 고려하라고 당부했습니다.
- 물량과 값이 움직이는 계약: 엘앤에프의 삼성SDI 계약은 판가가 원재료 값에 연동되고 확정물량을 매해 25% 수준에서 늘리거나 줄일 수 있습니다. 장기 계약이 얼마나 줄 수 있는지는 엘앤에프의 다른 공시가 보여 줍니다. 2023년 맺은 하이니켈 양극재 공급계약(3조 8,347억 원)이 2025년 12월 공급 물량 변경으로 약 973만 원으로 정정됐습니다. ESS용 LFP가 아닌 하이니켈 계약이지만, 공시에 찍힌 계약 금액이 그대로 매출이 되지는 않는다는 점은 같습니다.
- 고객 집중: 서진시스템의 ESS 공급계약 상대는 모두 ㈜에이스엔지니어링이고, 한중엔시에스는 주요 고객을 「S사」로만 표기했습니다. 고객 한두 곳의 주문이 실적을 좌우합니다.
- 정책: 미국 시장의 문을 열어 준 PFE 규정도 법이고, 법은 바뀝니다. 미국 국세청의 PFE 세부 지침(Notice 2026-15)은 2026년 2월에야 나왔고, 나머지 규정은 2026년 7월 기준으로 연말께 나올 예정이었습니다(폴리호그 정리).
- 화재: 산업부 표현대로 열폭주는 완전히 막기 어렵습니다. 2018년 5월부터 화재가 몰리자 정부가 다중이용시설 ESS의 가동을 전면 중단시켰던 경험을 한국은 이미 했습니다.
- 개별 리스크: 서진시스템 베트남 법인은 2026년 2~5월 현지 세관에서 약 1,183억 원어치 수입 부가세 등의 부과 통지를 받아 납부했고, 그중 ESS 배터리 무상사급품 관련 약 1,013억 원에 이의신청을 했습니다(반기보고서). 같은 회사 최대주주(지분 15.64%)는 보유 주식의 약 7할을 담보로 맡긴 「최대주주 변경을 수반하는 주식 담보제공 계약」을 공시했고, 담보권이 모두 실행되면 지분이 4.40%로 줄어듭니다(2026년 9월 22일 정정 공시).
ESS 관련주 자주 묻는 질문
데이터센터는 왜 ESS를 사나요? AI 학습은 GPU 수천 개가 동시에 움직여 전력 사용이 크게 출렁입니다. 배터리는 그 출렁임과 전력망의 전압 흔들림을 받아 주고, 남는 전기를 담아 피크 때 꺼내 쓰게 해 주며, 전력망 연결이 늦을 때 계량기 안쪽(BTM) 전원 역할도 합니다. 미시간주 DTE의 오라클 데이터센터 계약처럼 데이터센터가 배터리 비용을 대는 사례도 나왔습니다.
ESS 관련주 대장주는 어디인가요? 셀을 만드는 LG에너지솔루션·삼성SDI·SK온이 중심입니다. 이 글에서 확인한 자료 가운데 ESS 매출 비중을 밝힌 곳은 LG에너지솔루션(2026년 2분기 실적설명회 기준 회사 매출의 20% 후반대)입니다. 매출 대부분이 ESS인 회사로는 한중엔시에스(2026년 상반기 ESS 부품 96.87%)가 있고, 서진시스템은 ESS 장비 비중이 29.9%(같은 기간)입니다.
LFP ESS는 화재에서 안전한가요? IEA는 LFP가 삼원계보다 불이 붙는 성질이 더 낮다고 설명하고, 산업부도 「화재위험이 적은」 배터리로 표현합니다. 그러나 같은 산업부 자료가 「열폭주 현상을 완전히 막기 어려운 측면」을 인정했고, 2019년 정부 1차 조사에서는 보호시스템·운영환경·설치·통합관리 미흡이, 2020년 2차 조사에서는 배터리 이상과 높은 충전율의 결합이 원인으로 꼽혔습니다. 화학 하나로 끝나는 문제가 아닙니다.
ESS 관련주에 에코프로도 들어가나요? 에코프로비엠의 주력은 하이니켈 양극재이고, LFP는 2026년 반기보고서 기준 연구개발·공법 협력 단계입니다. ESS용 LFP 양극재 공급계약이 공시로 확인되는 곳은 엘앤에프(삼성SDI향)이고, 포스코퓨처엠은 SK온과 LFP 양극재 계약(용도 미기재)을 공시했습니다.
ESS와 UPS는 어떻게 다른가요? 둘 다 배터리를 쓰지만 UPS는 정전 순간 서버가 꺼지지 않게 버티는 장치이고, ESS는 전기를 담아 두었다가 다른 시간에 쓰는 장치입니다. 2025년 9월 대전 국가정보자원관리원 화재는 UPS 배터리에서 시작됐습니다.
ESS 관련주 정리 — 전기를 만드는 쪽과 시간을 파는 쪽
AI 전력 인프라 시리즈의 앞 편들은 전기를 만들고, 나르고, 식히는 이야기였습니다. ESS는 조금 다른 물건을 팝니다. 전기 그 자체보다 전기를 쓸 시간을 팝니다. 낮의 태양광을 밤으로, 새벽의 남는 전기를 오후의 피크로, 전력망이 연결되기 전의 몇 년을 계량기 안쪽으로 옮겨 줍니다.
그래서 ESS 관련주를 볼 때는 두 가지만 챙기시면 됩니다. 계약서에 우리 회사 이름이 직접 찍혔는지, 그리고 그 숫자가 계약할 때의 추정치인지 납품을 끝낸 실적인지입니다. 2026년 10월 1일 LG에너지솔루션 공시와 2025년 12월 엘앤에프 정정 공시가 보여 주듯 앞의 것과 뒤의 것은 다를 수 있습니다.
발전소는 전기를 팔고, 배터리는 시간을 팝니다.
---
*실측 출처: 금융감독원 전자공시(DART) — LG에너지솔루션 한화큐셀 ESS 계약 20240517800071·금액 정정(2026.10.1) 20261001800119, LFP 배터리 공급계약(2025.7.30) 20250730800046, 오라클 보도 해명(2025.11.6) 20251106800168, 마이크로소프트 보도 해명(2025.12.5) 20251205800102, ESS 10조 보도 재공시(2026.8.12) 20260812800134, 포드 계약 해지(2025.12.17) 20251217800800, 반기보고서(2026.6) 20260813000255 · 삼성SDI 넥스트에라 ESS 계약(2025.3.14) 20250314800002, 3조원 보도 조회공시 답변(2025.11.4) 20251104800004, 미국 법인 배터리 공급계약(2026.1.30) 20260130800516, 울산 투자 계획(2026.7.3) 20260703800492, 반기보고서(2026.6) 20260814003578 · 에스케이온 반기보고서(2026.6) 20260814003034 · 엘앤에프 삼성SDI LFP 양극재(2026.3.24) 20260324800257, SK온 LFP 양극재(2026.9.17) 20260917800658, 하이니켈 계약 금액 정정(2025.12.29) 20251229800710 · 포스코퓨처엠 SK온 LFP 양극재(2026.9.22) 20260922800581 · 에코프로비엠 반기보고서(2026.6) 20260814002535 · 서진시스템 ESS 장비 계약(2026.3.17) 20260317900380, ESS 및 데이터센터용 PCS(2026.5.18) 20260518900352, 반기보고서(2026.6) 20260814004243, 베트남 법인 사업 재편(2026.9.30) 20260930900491, 최대주주 주식 담보제공 정정(2026.9.22) 20260922900323 · 한중엔시에스 신규시설투자(2025.11.10) 20251110900552, 반기보고서(2026.6) 20260814003007, 미국 법인 설비 취득(2026.9.22) 20260922900164 · 효성중공업 반기보고서(2026.6) 20260813001554 · LS ELECTRIC 반기보고서(2026.6) 20260814003088 · SK이터닉스 반기보고서(2026.6) 20260813000561.*
*정부·공공기관: 미국 에너지정보청 2023년 배터리 6.4GW (2024.2.15) · 2024년 10.3GW·2025년 계획 18.2GW (2025.2.24) · 2025년 15GW·2026년 계획 24GW (2026.2.20) · NERC 대규모 부하 탈락 사고 검토 (2025.1.8) · IEA 「Batteries and Secure Energy Transitions」 (2024) · 산업통상자원부 ESS 사고원인 조사결과 (2019.6.11) · 정책브리핑 같은 발표 · 정책브리핑 ESS 화재 2차 조사 결과 (2020.2.6) · 중대본 국가정보자원관리원 화재 브리핑 (2025.9.27) · 산업통상자원부 ESS·UPS 긴급 현장점검 (2025.9.30) · 산업통상자원부 563MW ESS 구축사업 확정 (2025.8.1) · 기후에너지환경부 ESS 중앙계약시장 1,180MW 공고 (2026.9.22).*
*회사 발표: 엔비디아 GB300 NVL72 전력 안정화 (2025.7.28) · LG에너지솔루션 버테크–DTE에너지 (2026.5.27) · LG에너지솔루션 ESS 확장 (2026.4.15) · LG에너지솔루션 2026년 2분기 실적설명회 스크립트 · 삼성SDI 2026년 2분기 실적 (2026.7.30) · 센트리카–구글 벨기에 데이터센터 배터리 (2022.4.21) · 테슬라 2025년 4분기 실적 자료.*
*전문지·보도: 폴리호그 PFE 규정과 배터리 저장 (2026.7)-rules-and-battery-storage) · 헤럴드경제 SK온 플랫아이언 계약 (2025.9.3) · 에너지글로벌 SK온 미국 ESS (2025.9.8) · 머니투데이 삼성SDI 컨퍼런스콜 (2026.7.30) · 머니투데이 LG에너지솔루션 DTE 수주 (2026.5.28) · 코리아타임스 DTE 계약 (2026.5.28) · 코리아헤럴드 홀랜드 공장 ESS 생산.*
*함께 보면 좋은 글: 원전 관련주·SMR 관련주 총정리 (AI 전력 인프라
⑤), 액침냉각 관련주·데이터센터 냉각 관련주 총정리 (AI 전력 인프라
④), 가스터빈 예약이 2031년분까지 왔습니다 (AI 전력 인프라
③), ESS 관련주 대해부 — 삼성SDI 7분기 만의 흑자와 선행 PER 37배 사이*
※ 이 글은 특정 종목의 매수·매도를 권유하지 않습니다. 관련주 표는 공시·회사 발표·보도로 확인된 연결고리를 정리한 것이며, ESS 계약은 공시 유보·물량 조정·해지에 따라 바뀔 수 있습니다. 투자 판단과 그 결과는 투자자 본인에게 있습니다.
